तनहुँ। निर्माणाधीन १४० मेगावाट क्षमताको तनहुँ जलविद्युत आयोजनाअन्तर्गत प्रसारण लाइनको काम ७३ प्रतिशत सकिएको छ । आयोजनाको तेस्रो प्याकेजको रूपमा रहेको प्रसारणलाइन निर्माणको काम हालसम्म ७३.१ प्रतितश सकिएको हो । प्रसारणलाइन निर्माणको अवधि २०८१ पुस ४ गतेसम्म छ ।
विविध कारणवश प्रसारणलाइन निर्माणको काममा ढिलाइ भएको आयोजना प्रमुख श्यामजी भण्डारीले जानकारी दिए । निरन्तर रूपमा काम गर्न पाएको भए यो प्याकेजको कामले अझ गति लिइसक्ने उनको भनाइ छ । केइसी इन्टरनेसनल, भारतले दमौलीबाट चितवनको भरतपुरसम्म २२० केभीको ३६ किलोमिटर डबल सर्किट प्रसारणलाइन निर्माण कार्य गरिरहेको छ ।
प्रसारणलाइन निर्माणको काम सन् २०२२ मेसम्म सम्पन्न गर्ने लक्ष्य राखिए पनि कोभिड–१९ महामारी र वन मन्त्रालयबाट वन क्षेत्रको रुख कटानको स्वीकृति प्राप्त हुन ढिलाइ हुँदा सम्झौताको म्याद थप गरिएको थियो । उनले भने, ‘वनको नीतिगत समस्याका कारण काममा ढिलाइ भयो, प्रसारणलाइन निर्माणमा भएको ढिलाइ हटाउँदै कामलाई तीव्रता दिन ऊर्जा मन्त्रालयले सहमति गरेकाले काम थप अगाडि बढेको छ ।’
दमौली–भरतपुर २२० केभी ३४.७ किलोमिटर प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये हालसम्म ७६ टावरको जग हाल्ने र ६४ वटा टावर जडान कार्य सम्पन्न भएको भण्डारीले जानकारी दिए । उनका अनुसार तीनवटा टावरको जग हाल्ने र चारवटा टावरको कार्य जारी छ । १८ वटा टावरको जग संरक्षण कार्य सम्पन्न भएको छ भने चार स्थानमा काम जारी छ ।
प्रसारणलाइन निर्माणका लागि कुल ५९ कित्ता ९२३ रोपनी पाँच आना० जग्गा अधिग्रहण गरिनेछ । तनहुँतर्फ व्यास नगरपालिका–१३ र १४, बन्दीपुर गाउँपालिका–६, आँबुखैरेनी गाउँपालिका–६, देवघाट गाउँपालिका–४ र ५ भित्र पर्ने जग्गा अधिग्रहण गरिने आयोजनाले जनाएको छ । आयोजनाको प्याकेज १ अन्तर्गत बाँधलगायतका संरचना निर्माणमा ३०.५ प्रतिशत प्रगति भएको छ ।
यस प्याकेजको निर्माण कार्य सोङ्दा कालिका जेभीले गरिरहेको छ । प्याकेज २ अन्तर्गत विद्युतगृह तथा सम्बन्धित उपकरणमा ५४ प्रतिशत प्रगति भएको छ । यो प्याकेजको निर्माण कार्य सिनो हाइड्रोले गरिरहेको छ । प्याकेज–१ अन्तर्गत १४० मिटर अग्लो बाँध निर्माणका लागि सोङ्ददा कर्पोरेसन, भियतनाम–कालिका कन्सट्रक्सन ९प्रालि नेपाल जेभीसँगकोे ठेक्का सम्झौता २०७८ भदौ १४ गतेबाट कार्यान्वयनमा आएको थियो ।
आयोजनाको सुरुङ, विद्युतगृह निर्माण र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालन लगायतका प्याकेज २ को निर्माण कार्यका लागि सिनो हाइड्रो कर्पोरेसन, चीनसँग २०७५ असोज १५ गतेखरिद सम्झौता भएको थियो । निर्माण सुपरिवेक्षण परामर्शदाताले खरिद सम्झौताबमोजिम निर्माण कार्य सुरु गर्न कार्यादेश जारी गरेपश्चात सिनो हाइड्रोले २०७५ माघ ६ बाट आयोजनास्थलमा परिचालित भई निर्माण कार्य जारी राखेको छ ।

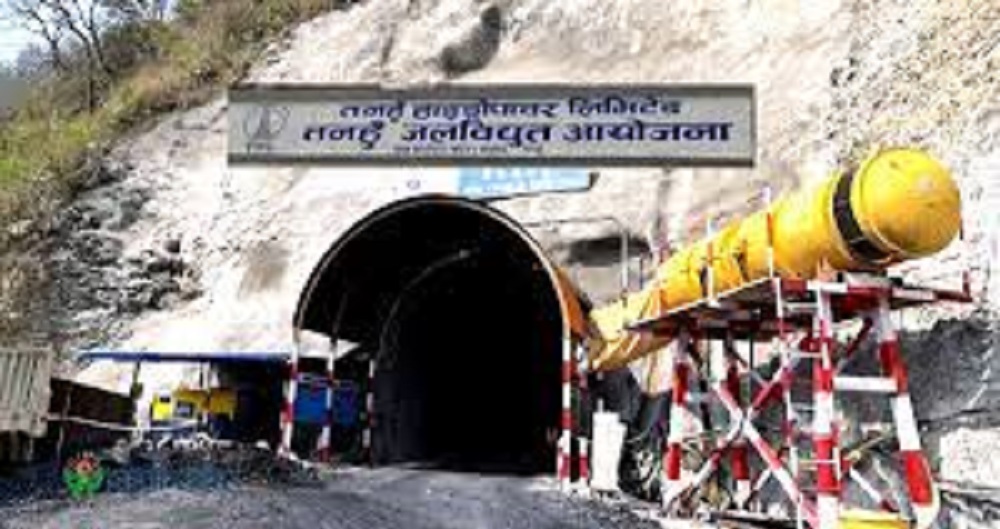

आयोजनाको महत्वपूर्ण काम रहेको बाँध निर्माण केही महिना अघिदेखि जारी छ । ऋषिङ गाउँपालिका–१ र व्यास नगरपालिका–५ सिमाना भएर बग्ने सेती नदीलाई १४० मिटर अग्लो कंक्रिट मुख्य बाँध निर्माणस्थलभन्दा माथिल्लो तटीय क्षेत्रबाट ६२६.९२ मिटर लामो सुरुङ निर्माण गरी फर्काइएको छ । डाइभर्सन सुरुङमार्फत फर्काइएको पानीलाई मुख्य बाँध निर्माणस्थलबाट तल्लो तटीय क्षेत्रमा पुनः सेती नदीमा खसालिएको छ । बाँध निर्माणका लागि नदी फर्काउने कामलाई महत्वपूर्ण मानिन्छ ।
सन् २०२१ बाट निर्माण सुरु भएको डाइभर्सन टनेल हालै निर्माण सम्पन्न भएपछि नदी फर्काउने काम गरिएको हो । अब मुख्य बाँध निर्माण अवधिसम्मका लागि नदी फर्काउनका लागि करिब ४० मिटर अग्लो अस्थायी कंक्रिट बाँध ९कफर ड्याम० निर्माण गरिने छ । आयोजनाको सामाजिक विकास कार्यक्रमअन्तर्गत तनहुँ जिल्लामा विद्युतीकरण गर्नका लागि नेपाल विद्युत प्राधिकरणको आयोजना व्यवस्थापन निर्देशनालयमार्फत तनहुँ ग्रामीण विद्युतीकरण तथा वितरण प्रणाली सुदृढीकरण परियोजना सम्पन्न भएको छ ।
यसअन्तर्गत स्थानीय रुपमा विद्युत् आपूर्तिका लागि घिरिङ गाउँपालिका–४ र बन्दीपुर गाउँपालिका–६ मा ३३।११ केभीका दुईवटा सबस्टेसन निर्माण गरी सञ्चालनमा ल्याइएको छ । उक्त सबस्टेसनसम्म विद्युत पुर्याउनका लागि ३३ केभी लाइन निर्माण गरिएको छ । तनहुँ जिल्लाको विद्युत आपूर्ति पर्याप्त, भरपर्दो र गुणस्तरीय बनाउन विभिन्न ठाउँमा विभिन्न क्षमताका वितरण ट्रान्सफर्मर जडान र ११ केभी लाइन निर्माण गरिएको छ ।
कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कुल लागत ९प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको व्याजसमेत० ५० करोड ५० लाख अमेरिकी डलरको लागि एडीबीले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाईका)ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले आठ करोड ५० लाख र नेपाल सरकाररनेपाल विद्युत प्राधिकरणले आठ करोड ६० लाख डलर बेहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ। कारोबार दैनिकबाट
